トレーラーハウス設置完全ガイド|搬入経路・地盤・ライフライン・基礎・費用と業種別パターンを現場目線で解説
「うちの土地に、本当にトレーラーハウスを置けるんでしょうか?」──ご相談で一番多くいただく質問です。
結論からお伝えします。設置の可否は、ほぼ「現地調査」で決まります。道幅・電線・地盤・ライフラインの位置──この4点を実際に見れば、95%の現場で答えが出ます。
事業者向けの導入だからこそ、図面と書類だけで進めずに、必ず現地に立つこと。これが、現場で20年以上やってきた者として、最も大切にしているポイントです。
本記事では、設置前に絶対に確認する8つのこと・ライフラインの接続方法・基礎処理のコツ・実勢の費用相場・業種別の設置パターンまで、設置という工程の全体像を解説します。
第1章:設置の可否を決める「8つの現地確認ポイント」

- ① 搬入経路の道幅(最低6m以上)──最大の壁。曲がり角は更に余裕が要る。
- ② 電線の高さクリアランス──トレーラー高さ(3.4〜3.8m)以上が必須。
- ③ 曲がり角・交差点の旋回スペース──大型車の旋回半径が確保できるか。
- ④ 設置スペースの広さ──本体+作業動線+将来の点検スペースまで含めて。
- ⑤ 地盤の強度──軟弱地盤の場合は砕石敷設・簡易地盤改良が必要なことも。
- ⑥ 水はけ・排水の方向──雨水が溜まる立地は基礎下のトラブル要因。
- ⑦ 既存インフラの位置──電柱・上水道・公共下水・ガス管との距離が引き込み費を決める。
- ⑧ 自治体・近隣条件──設置可否・住居表示・固定資産税の取扱い・近隣説明の必要性。
このうち1つでも詰まると、後工程が一気に大変になります。「設置してから問題に気づく」が一番もったいないので、現地調査の段階で全部見ておくのが鉄則です。弊社の現地調査は無料です。

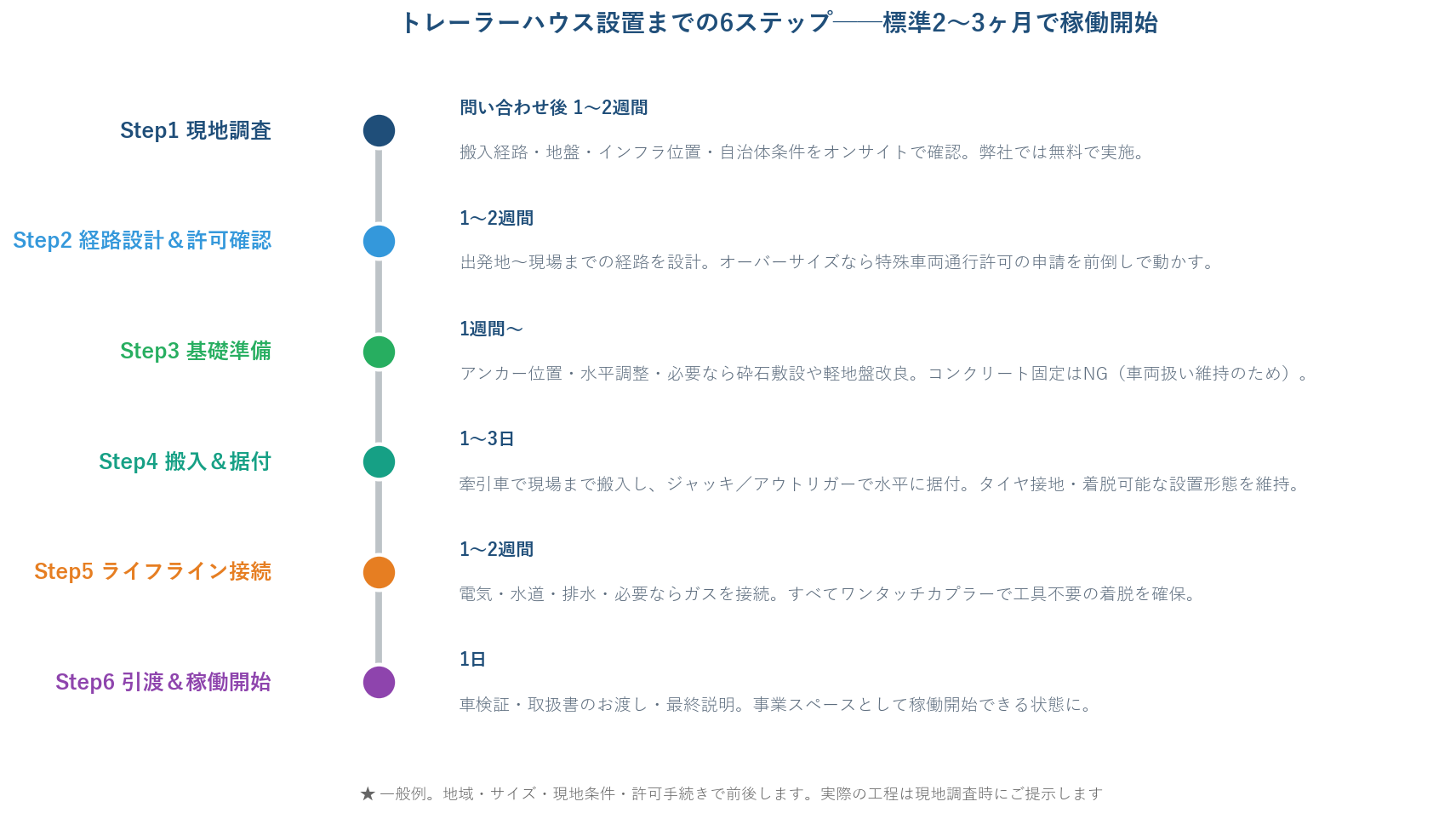

第2章:設置までの「6ステップ・タイムライン」

問い合わせから稼働まで、標準的には2〜3ヶ月です。建物の新築と比べて圧倒的に早く、繁忙期前にスタートさせたい飲食・宿泊・観光業の方にも余裕で間に合うスケジュールです。
オーバーサイズ仕様(特殊車両通行許可が必要な場合)は許可取得に数週間〜2ヶ月かかることがあるので、早めに動くのがコツ。逆算して動けば、繁忙期に確実に間に合わせる工程設計ができます。
第3章:ライフライン接続の3点セット

ライフラインの接続方法には「車両扱い」を維持するための工夫が必要です。要点は 「工具不要で着脱できる」 こと。これが「随時移動可能」という車両扱いの3条件のひとつを満たすためのポイントです。
- 🔌 電気(30〜50A)──一般住宅と同じ容量で契約可能。引き込み費は電柱からの距離次第で10〜80万円。事務所・宿泊なら30A、調理機器が多い飲食・店舗なら50A以上を推奨。
- 💧 上水道・排水──ワンタッチカプラーで接続。公共下水道がない地域は浄化槽設置(60〜120万円)が必要なことも。引き込み距離が長いと工事費が大きくなる。
- 🔥 ガス──プロパンガスが一般的(基本料金+使用料金)。都市ガスはエリアによる。寒冷地での暖房・給湯は安定供給を最優先で選ぶ。
※ 「工具を使わずにライフラインを着脱できる仕様」は、車両扱いの可否判断の重要な観点です。最終判断は管轄自治体・税務署によります。導入前に必ずご確認ください。
「うちの土地に置けるか?」を最初の現地調査で確かめる
弊社グループは年間70棟の販売実績。
搬入経路・地盤・ライフライン位置・自治体条件まで、
現地に伺って一緒に確認する「無料現地調査」でリアルな可否を判断します。
受付:平日9:00〜18:00/全国対応
第4章:基礎処理と「車両扱い」を維持するコツ
基礎処理にはルールがあります。コンクリートで土地に固定すると「建物」と判断されるリスクがあるため、トレーラーハウスはジャッキ(アウトリガー)等で水平を保つ着脱可能な設置形態が一般的です。
- 地盤が安定している場合──砕石敷設+ジャッキ/アウトリガーで水平調整するだけでOK。
- 地盤がやや弱い場合──砕石を厚めに敷く・コンクリート枕木(着脱可能)を併用するなど。
- 軟弱地盤・特殊地盤の場合──簡易地盤改良が必要なケースも。事前調査で判断。
- 寒冷地(北海道)の場合──凍上対策で基礎深さに配慮。設置後の水平再調整も視野に。
「動かせる状態を維持する」が車両扱いの本質。基礎は「載せる」発想で、固定はしない──このシンプルなルールを守れば、4年償却・固定資産税の取扱いを含めて、車両としてのメリットを長く享受できます。

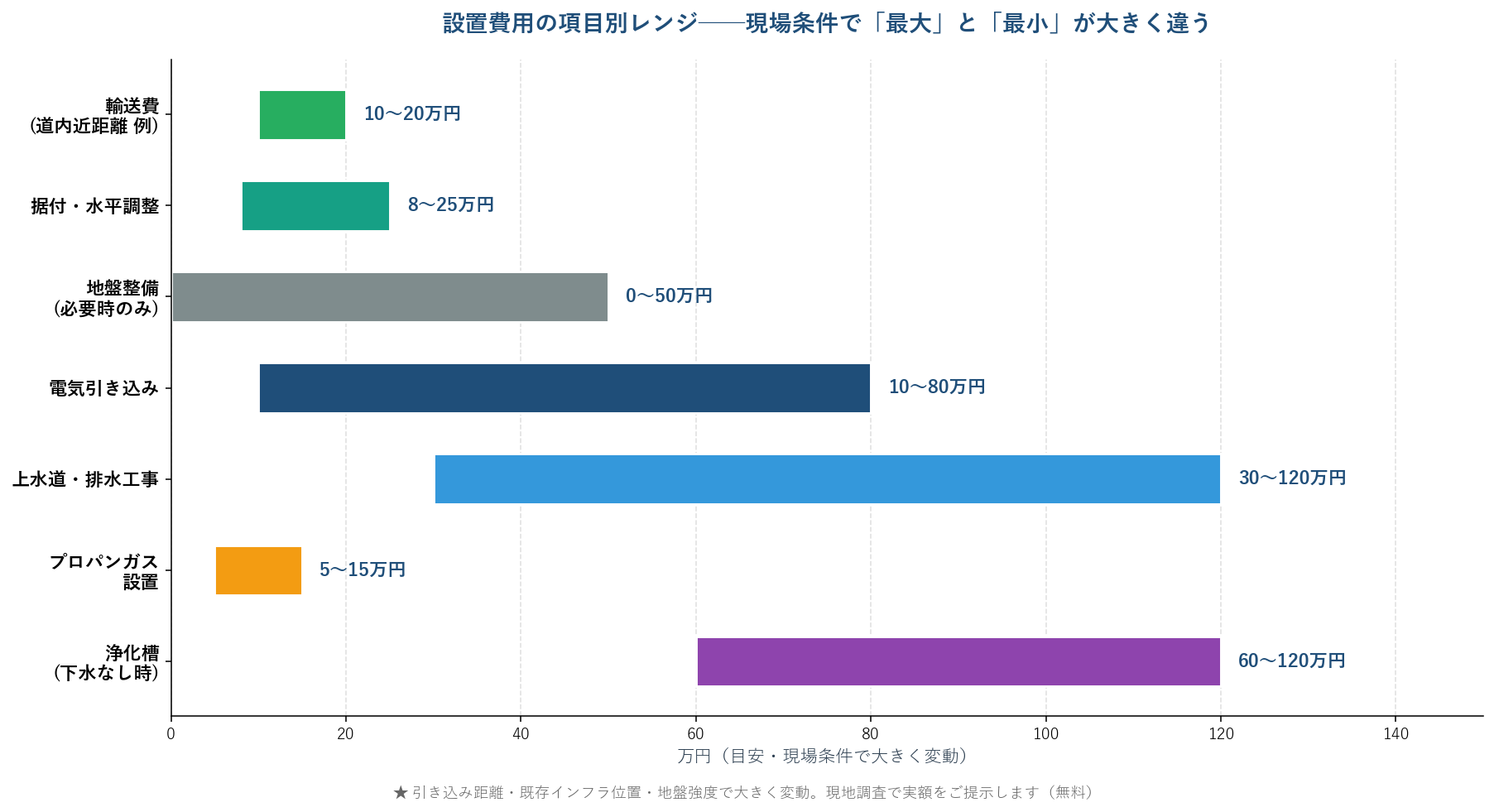

第5章:設置費用の項目別レンジ(実勢ベース)

- 輸送費:道内近距離なら10〜20万円。本州〜北海道(仙台〜八雲ルート例)でも30〜50万円程度(フェリー含む)。
- 据付・水平調整:8〜25万円。アンカー設置・水平出し・最終確認まで。
- 地盤整備:0〜50万円。安定地盤なら不要、軟弱地盤なら砕石敷設や簡易改良。
- 電気引き込み:10〜80万円。電柱から近ければ最小、長ければ大きく。
- 上水道・排水工事:30〜120万円。公共下水道に近ければ最小、引き込み距離が長い/高低差ありで大きく。
- プロパンガス設置:5〜15万円。設備規模次第。
- 浄化槽(公共下水なし時):60〜120万円。規模・地下水位で変動。
設置費用で最も読みづらいのはライフライン引き込みです。同じ土地でも、電柱が30m先にあるか200m先にあるかで電気引き込み費は数倍変わります。「現地調査ベースで実額を出す」がブレない費用計画の出発点です。
第6章:業種別「設置パターン」のリアル

- 建設業──工事現場敷地内に設置。インフラは仮設電源を活用、上下水道は仮設給水車で対応するケースも。短期サイクルでの撤去・移動を前提にした「軽め設計」が多い。
- 運送業──営業所・倉庫敷地内に常設。電気は自社の高圧系統から分岐、水道は社内既設からの引き込みで費用圧縮。
- 農業──農地周辺・農道沿いに設置。電気は近隣電柱から、水道は井戸+浄化槽の組み合わせで対応するケース多。「車両扱い」が認められれば農地転用不要のケースもあるが、必ず農業委員会に事前確認。
- 宿泊・観光業──観光地の遊休地・私有地に複数棟設置。インフラは観光地のメイン施設から分岐、または独立式(井戸+浄化槽)。雪国は凍上対策と除雪動線の設計が大切。
- 店舗・オフィス──市街地郊外の自社地・賃貸地に設置。電気・水道は既存住宅地と同じ感覚で接続。「会社の見え方」を意識した外装+照明・サイン計画とセットで設計。
まとめ:設置の95%は「現地調査」で決まる
- ✅ 設置の可否は現地に立って4点(道幅・電線・地盤・インフラ位置)を見れば大半が出る
- ✅ 標準工程は6ステップ・2〜3ヶ月。新築建物より圧倒的に早く稼働開始できる
- ✅ ライフラインは「ワンタッチカプラー」で工具不要の着脱──車両扱い維持のポイント
- ✅ 基礎は「載せる」発想・固定しない。コンクリート固定はNG
- ✅ 費用は輸送10万〜+据付8万〜+ライフライン引き込み。引き込み距離で大きく動く
『建てずに、増やす。』──そして「載せて、つないで、すぐ使う」。トレーラーハウスの設置は、新築建物の数分の1の期間と費用で完了します。「自分の土地に置けるか?」の答えは、現地調査で必ず出ます。
「うちの土地、本当に置けますか?」──まずは無料の現地調査で、可否と概算費用を一緒に確認しましょう。担当・西田が直接お話を伺います。
「うちの土地に置けるか?」を最初の現地調査で確かめる
弊社グループは年間70棟の販売実績。
搬入経路・地盤・ライフライン位置・自治体条件まで、
現地に伺って一緒に確認する「無料現地調査」でリアルな可否を判断します。
受付:平日9:00〜18:00/全国対応
関連記事
- トレーラーハウスの移動方法と費用|牽引で動く事業空間・距離別コスト・経路チェック
- 問い合わせから稼働開始までの全ステップ|最短2〜3ヶ月で事業空間が立ち上がる
- トレーラーハウスの年間維持費は約30〜50万円|車検・税・節税まで含めたリアルな運用コスト
- トレーラーハウスの価格相場|本体・水回り・断熱・内装グレードの目安
- トレーラーハウスのよくある質問25選|価格・税金・建築確認・業種別活用
※本記事の費用・工程・基準は業界一般の目安をイメージ化したものです。実際の費用・工程・必要許可は車両仕様・地域・自治体・現場条件で大きく変動します。「車両扱い」の取扱い、固定資産税、建築確認、農地法、都市計画法、特殊車両通行許可等の判断は、管轄自治体・税理士・行政書士・道路管理者の個別判断によります。導入前に必ず管轄機関にご確認ください。本記事は一般情報であり、特定の設置可否や費用を保証するものではありません。
